现场调试
这一页回答一个问题:谁被允许调试您的系统而不影响质保?
注意用词。不是”谁能”——是”谁被允许”。一支称职的高压团队照着手册就能调试一套电池系统;他们有没有合同上的允许,是另一个问题,由多数业主出事之前不会去读的文件决定。只有第二个问题值钱。
一、这是质保问题,不是服务偏好
两个独立的公开来源把这一点说得很明白。
厂商质保条款。 阳光电源的厂商质保规定:安装、调试与拆除只能由阳光电源或其批准服务商授权的持证人员进行。对该条款的独立解读记录:未经授权的维修、调整或改动使质保失效。
独立行业指引。 公开的电池储能质保指引指出:厂商质保可能以签署长期服务协议、以远程监控方案、或以使用批准的运维方为条件——不满足这些条件,质保可以失效。
合起来读,结论是:在多数中资设备上,谁碰这套系统、其授权状态如何,是质保条款的一部分,不是偏好问题。
两个后果随之而来,而且不对称:
- 调试方有授权,什么都不会发生。这是看不见的好结果。
- 没有授权,您可能拥有一套运行完好的系统和一份失效的质保——而您会在多年后第一次重大故障、证据已经凉透的时候才发现。
因为资产在您的资产负债表上,敞口是您的,不是承包商的。 未经授权调试您系统的承包商没有违反任何东西;违反的是您。
查什么、在哪查
| 在哪查 | 查什么 |
|---|---|
| 供货合同 | 调试、维护或拆除是否附带具名资质、认证或授权伙伴要求 |
| 质保条款 | 谁可以安装、调试、维护、拆除的措辞;质保附带条件(LTSA、监控方案);配合义务 |
| 您正要签的运维范围 | 是否要求运维方持有相关厂商授权,以及授权丢失时怎么办 |
从这页只带走一件事的话:这三份文件要在运维范围定稿之前查,不是之后。
二、现场验收能抓住什么、出厂验收结构性抓不到什么
出厂验收(FAT)不是走过场。公用事业级电池系统 FAT 项目的公开发现记录了出厂时点的缺陷率:
- 28% 的系统存在消防探测或灭火问题
- 19% 有辅助板故障
- 15% 有热管理缺陷
- 6% 容量测试直接不及格
大约每四套出厂系统里就有一套带着消防相关缺陷。

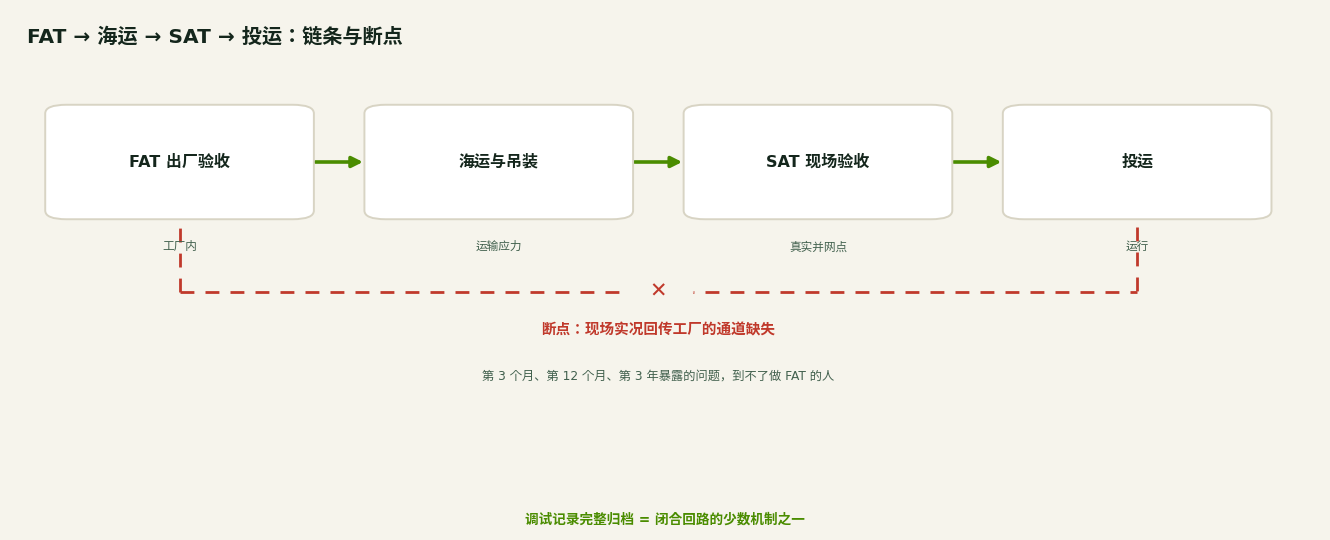

但 FAT 测的是工厂里的系统,不是田地里的系统。现场验收(SAT)存在的原因是:一个在苏州过了验收的集装箱,此后被吊过、运过、存过、吊装就位过、接上了一支它从没见过的电网。SAT 覆盖而 FAT 结构性覆盖不了的有:
- 运输与吊装损伤——松动的连接、变形的柜体、磨损的电缆
- 互连——集装箱与并网点之间的一切,工厂里根本不存在
- 电网交互——保护定值、穿越特性、对这个具体并网点实际网络阻抗的响应
- 现场条件——环境温度范围、实际安装的通风、实际安装并投运的灭火系统
- 系统级集成——三家供应商的 PCS、直流侧与 EMS 第一次像一个系统一样运行
还有一层更少有人说。现场回工厂的反馈回路基本是断的。 系统安装运行之后,在工厂里测过它的人很少再知道它后来怎样。第三个月、第十二个月、第三年暴露的问题到不了他们。一份完整归档的调试记录,是闭合这个回路的少数机制之一——单为这一点也值得做。
三、并网合规,以及认证陷阱
储能系统在欧洲的并网走 EN 50549 系列——低压 EN 50549-1、中压 EN 50549-2、测试程序 EN 50549-10——上位是欧洲《发电设备并网要求网络规范》(RfG),由各成员国经本国电网规范落地。
陷阱在这。 一张 EN 50549-2 证书是针对一个具体设备型号、一个具体固件版本、一个具体电网配置签发的。它不是对一个产品家族的泛泛陈述。
也就是说,供应商一句”符合 EN 50549″不构成任何可行动的证据。真正要追问的是:
- 证书对着哪个型号?与现场的一致吗?
- 认证时用的是哪个固件版本?与装的一致吗?
- 测试用的是哪种电网配置?与这个并网点一致吗?
- 谁签发的?您的电网运营商认可这家机构吗?
认证后的固件升级,视范围可能让已装配置落到证书之外。在定期收到升级的设备上这是真风险——版本控制纪律应当在调试时就建立,而不是在合规审查时才发现缺口。
四、遗留问题闭环与验收培训
两个常被当作行政事项的交付物,其实都不是。
遗留问题闭环。 调试时记录的每一个未决项,要么带证据关闭、要么作为偏差被正式接受、要么作为已知状态转入运维范围。三项都不是的条目,是在等一个触发器的纠纷。清单应当具名签收、带日期。
验收培训。 此后运行电站的人需要:告警分类、升级路径、隔离程序、消防与应急响应安排、文件的位置。厂商自己的工程师在场调试的那段时间,是获得这种培训的唯一最佳机会——造设备的人人就在现场,而他们不会再来第二次。
情景说明
法兰德斯一位业主接收两个 25 MWh 电站:中资 PCS、第二家中资厂商的直流侧,集成一家欧洲 EMS。两家厂商各派工程师,调试窗口一周。
窗口之前,业主团队拿着三个问题读两份供货合同:谁可以调试、谁可以维护、质保附带什么条件。其中一份合同含有延伸到维护的授权伙伴要求。仅这一条发现就改变了运维招标——因为它把候选范围收窄到能持有该授权的几方。
窗口期间,业主安排未来的运维方随厂商工程师一同在场受训。调试日程没多花一天。而未来十年运行这个站的人,是由造这些集装箱的人、在这些集装箱上教出来的。
Illustrative scenario based on typical Benelux configurations — not a client reference.(情景说明:基于荷比卢典型配置的示意,非客户案例。)
我们的做法
凡可取得的厂商服务商资格我们都持有,拿不到的地方我们明说。报价运维范围之前我们先读您的供货合同与质保条款——报一个会废掉您质保的范围,不叫服务。现场作业由与 BessRe 签约的持证承包商执行;客户关系、厂商授权与商务界面由我们持有。
响应: 荷比卢、北法、西德及伦敦、苏黎世地区 4/8 小时现场响应目标;泛欧主要市场隔天现场响应。目标 · 按签约 SLA 确定。
我们不销售设备、不做系统集成、不做代理分销。收入只来自服务合同,不来自设备差价。
常见问题
称职的电气承包商能调试我们的系统吗? 技术上多数情况下能。合同上取决于您的供货合同与质保条款——在多数中资设备上,没有厂商授权的答案是不能。这是两个不同的问题,只有第二个值钱。
并网合规证书要看什么? 型号、固件版本、测试用的电网配置、签发机构。没有这四样的”符合 EN 50549″笼统声明,不构成证据。
我们做过出厂验收了,还要现场验收吗? FAT 验证工厂里的系统;SAT 验证您实际收到的那套——经过运输、安装、接上您具体并网点之后。公开的 FAT 发现显示约四分之一系统带消防相关缺陷出厂——这是两个都做的理由,不是省略任何一个的理由。
调试文件该谁保管? 您。它是资产生命周期内每一笔质保索赔的证据底座,也是更换服务商之后唯一跟着您走的记录。
已经没查授权就调试完了怎么办? 那就现在把地位查清,别等第一次故障。某些情况下厂商接受事后正规化。这场谈话在索赔之前进行,比在索赔之中容易得多。
调试范围定稿之前,与我们的团队谈谈 —— info@bess.re。
