更换与备件

这一页回答一个问题:备件在哪里?拿到要多久?

这是业主问得最晚、也最后悔问晚的问题。响应时间可以谈,备件可得性是结构性的——而在中资设备上,它由一套多数欧洲买家直到需要备件那天才知道存在的机制决定。


一、备件权限是一道闸门,不是一笔采购

在多数中资电池与变流设备上,核心备件不在公开市场出售。获取经由厂商的授权服务商体系,权限等级与认证等级绑定。

这不冷门,好几家厂商把机制直接公开了。

华为的认证服务商(CSP)体系分三星、四星、五星三级。认证要求通过线上与现场考试、持有公司与个人电气资质、达到累计装机容量门槛。公开的权益说明写得很清楚每一级解锁什么:更高等级带来的权益之一是独立调试工商业储能系统的能力。等级给的不只是名头,是许可。

阳光电源的厂商质保条款规定:安装、调试与拆除只能由阳光电源或其批准服务商授权的持证人员进行;质保索赔由安装商或授权服务商经其全球服务平台(GSP)提交。配套网络也是公开的:超过 400 家授权服务商、520 多个服务网点、三级备件仓结构、备件需求 48 小时响应目标。

宁德时代的服务代理申请条款列出了授权服务代理的准入条件——维修业务许可、至少两名持高低压电工证人员、符合视觉标准的经营场所。在其官方对服务网络的描述中,授权站点使用百分之百原厂件并享受原厂质保。授权与原厂件,始终一起出现。

这些体系的共同形态是一致的:签约的服务伙伴协议、分级认证、服务范围与商务条件跟随认证等级。 我们与中资厂商的签约实践与这个形态一致。

这对业主意味着什么

如果您的运维方不是您设备厂商的授权伙伴,三件事随之而来:

  1. 他们无法经厂商渠道以伙伴条件拿到核心备件——某些情况下根本拿不到。
  2. 取决于质保措辞,他们做的作业可能影响您的质保地位。见现场调试
  3. 质保索赔可能需要经由有授权的一方提交,每一笔索赔都多了一步、多了一个依赖方。

这与他们的技术能力无关。一个有三十年中压经验的比利时一流电气承包商,照样打不开厂商控制的那道门。

这件事应当在运维范围定稿之前对着供货合同核查,而不是之后。


二、寄售仓与现购的取舍

权限有了,下一个问题是库存放在哪、归谁所有。

寄售库存 自购库存 仅走厂商渠道
归谁所有 消耗前归厂商 业主或服务商 厂商
放在哪里 本地仓,靠近电站 本地仓 区域仓或亚洲仓
占用资金 持有方为零 全额
典型可得性 当日到次日 当日到次日 数天到数周,取决于仓级
最适合 高价值低周转件——持有成本高、但缺件代价更高 高周转耗材与常坏件 太贵或太少用、不值得本地备的件
结算机制 按消耗结算 按采购结算 按订单结算

多数电站的实务答案是组合:功率模组、控制板、BMS 从板适合寄售;熔断器、接触器、滤网、密封件适合自购本地库存;整堆、变压器用的时候再订。

一个常被漏掉的点:“备件”与”耗材”的分界是质保问题,不是物流问题。厂商质保条款通常把正常磨损件排除在外——熔断器、断路器、冷却液、滤网、密封件、风机常在不保之列。这份排除清单应当在运维预算定下来之前读,因为它决定了未来十年不管质保条款别处怎么写、您都要自掏腰包的有哪些件。


三、ADR 怎么改变时间线

电池模组在运输中是危险品,而分类随模组状态不同,整个物流图景随之改变。

全新的替换模组按 UN 3480(锂离子电池)或 UN 3481(随设备包装)走 ADR 第 9 类、包装导则 P903。这是常规危险品货运:有第 9 类资质的承运人就能做。

拆下来的、损坏或缺陷的模组落入 ADR 特殊条款 SP 376,画面骤变:

对计划的影响是:逆向段比正向段难,而它恰是多数服务合同没有写的那一段。 替换模组明天就能到场;拆下来的那个可能因为没人安排它去哪、走哪条包装导则,一放就是几周。

我们把逆向段写进服务范围,拆下件全程保持业主所有。后续去向见维修与 RMA


情景说明

一个运行中资柜体的工商储电站坏了一个功率模组。一线正确诊断,替换件从安特卫普的寄售仓取出,次日上午完成更换,电站恢复满发。

拆下的模组在现场按 SP 376 标准评估:无热事件、无鼓胀、无电解液泄漏迹象,定为稳定缺陷——P908。按此包装,带序列号与故障描述文件,经 RMA 流程发往厂商指定的欧洲接收点。

电站停机:一个工作日。如果评估结果反过来——模组有热应力迹象、要走 P911 包装——那么拆运本身才是这个工单里更长的那一半。

Illustrative scenario based on typical Benelux configurations — not a client reference.(情景说明:基于荷比卢典型配置的示意,非客户案例。)

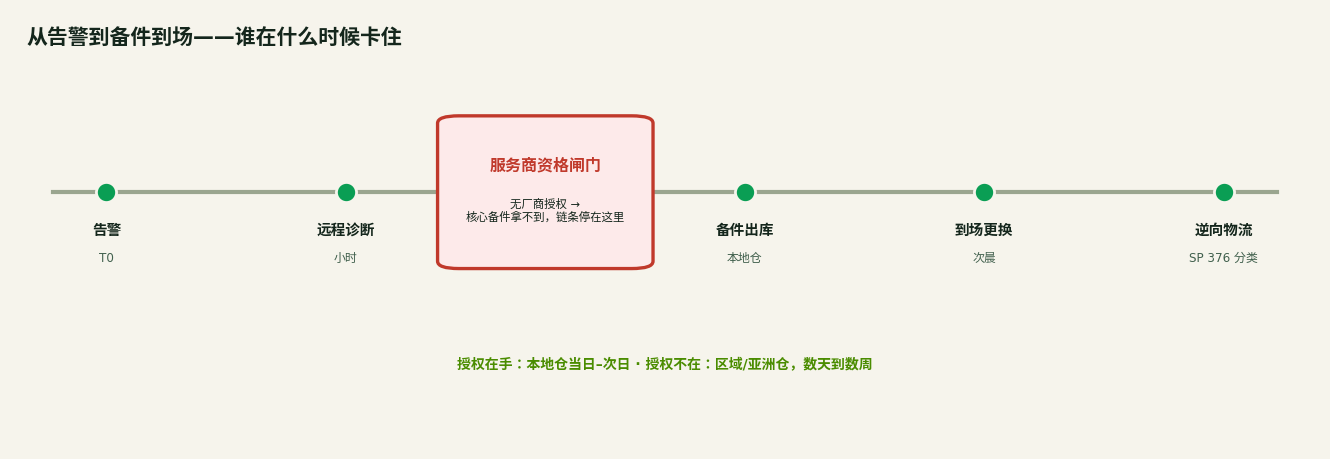

从告警到备件到场的时间轴,标出厂商服务商资格在何处限制核心备件的取得

我们的做法

凡可取得,我们都持有厂商服务商资格——因为它决定我们到底拿不拿得到核心备件。备件放在我们服务的资产附近、放在比利时,而不是承诺”从国内飞”。逆向段写进合同,而不是等第一个模组坏了才发现。

响应: 荷比卢、北法、西德及伦敦、苏黎世地区 4/8 小时现场响应目标;泛欧主要市场隔天现场响应。目标 · 按签约 SLA 确定。

我们不销售设备、不做系统集成、不做代理分销。收入只来自服务合同,不来自设备差价。


常见问题

备件到场要多久? 本地库存件当日到次工作日。走厂商渠道订的件,取决于它在哪一级仓、以及您的服务商有没有伙伴权限。任何具体电站的诚实回答,都要先读您的供货合同。

哪些件不在我的质保范围内? 厂商质保条款通常排除正常磨损件——熔断器、断路器、冷却液、滤网、密封件、风机。清单因厂商而异,应当读您自己的合同而不是想当然。我们可以陪您读。

质保更换的运费谁出? 由质保条款定,各家不同。有的只包正向段,有的两段都包,被定为范围外的件有的两段都不包。值得在第一笔索赔之前弄清,而不是索赔之中。

拆下来的模组去哪? 在 ADR SP 376 下,它要么是稳定缺陷件、要么是临界件、要么是废弃物——三条路径的包装、文件、去向各不相同。全程保持您的所有。见维修与 RMA

我们自己备库存行不行? 行,高周转件这样往往更省。寄售更适合高价值低周转件——持有成本是真的,但等两周的代价大得多。


与我们的团队谈谈您设备的备件策略 —— info@bess.re。
